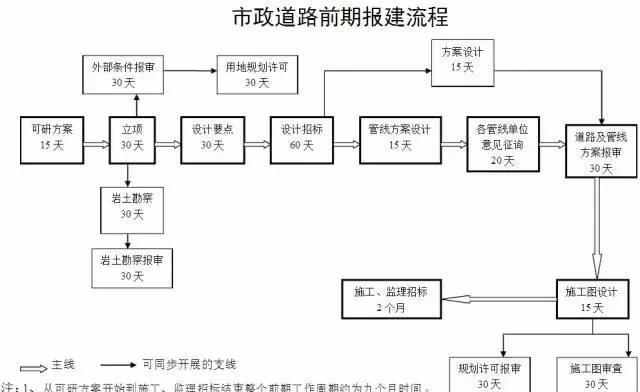

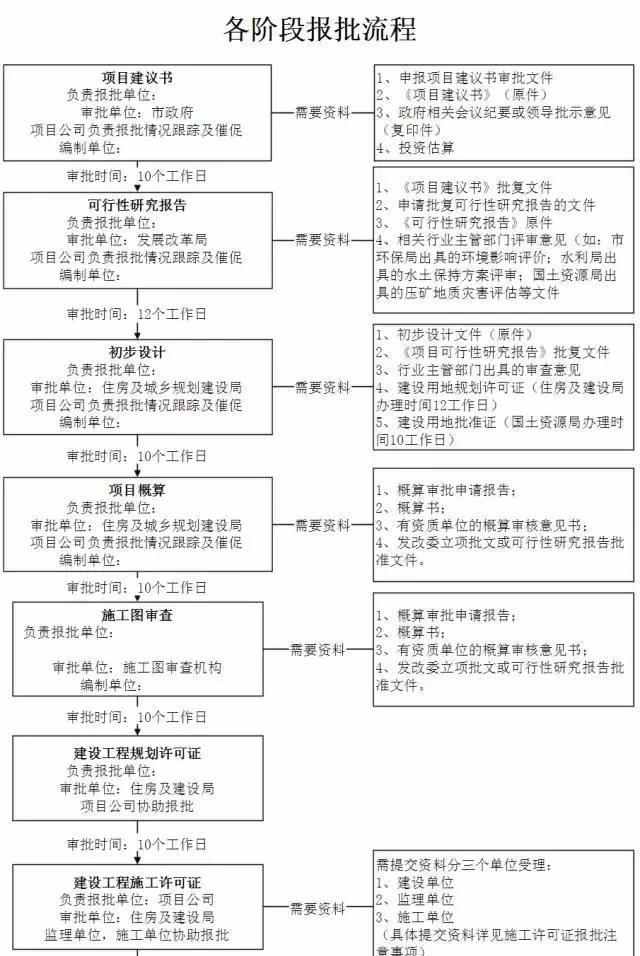

市政設計院分享-市政工程前期工作報批流程
:
1、項目取得建筑工程《規劃意見書》后,委托各專業管理單位、市規劃設計院進行道路、雨水、污水、電力、電信、燃氣、熱力、給水、中水、有線電視等的規劃方案咨詢(交納方案費,收費標準依建筑面積、管線長度、管徑、用熱負荷、用電負荷等不同),取得咨詢方案;
2、市規劃院綜合所給出項目周邊規劃市政道路的定線條件及控制性高程(交費),市測繪院據此做出道路定線釘樁成果(交納測繪費);
3、 委托設計院進行道路方案設計(交納方案設計費),報市規劃委基礎設施二處,取得關于道路設計方案的批復;
4、匯總各專業的規劃咨詢方案及道路設計方案,由市規劃院綜合所進行市政項目綜合(交納項目綜合設計費),后報市規劃委基礎設施二處,取得關于建設項目市政項目綜合的批復或會議紀要
5、委托規劃道路施工圖設計(支付設計費),取得施工圖;委托規劃道路雨污水施工圖設計(支付設計費),取得施工圖;
6、根據道路施工圖和雨污水施工圖,結合市政項目綜合方案,由市規劃院綜合所進行市政設計綜合(交納設計綜合費用),后報市規劃委基礎設施二處,取得關于建設項目市政設計綜 合的批復或會議紀要;
7、辦理市政工程《規劃意見書》(道路工程和管線綜合);
8、辦理市政工程《建設用地規劃許可證》;
9、委托各市政專業管線的設計(支付設計費),取得施工圖;
10、辦理各市政管線及道路的《建設工程規劃許可證》(之前在城建檔案館辦理檔案登記);
11、進行大市政工程施工單位、監理公司的招投標(交納招投標服務費、印花稅);
12、辦理各市政管線及道路的《建筑工程施工許可證》;
13、之前需進行:市政工程質量監督注冊(市質監總站、四六分站等)、施工安全監督注冊(市總站);
14、組織市政工程施工;
15、組織市政工程竣工驗收;
16、竣工備案:將竣工資料、圖紙送城建檔案館;
注:大市政道路交通工程:委托專業設計單位進行大市政道路交通工程的設計(資料:規劃道路施工圖、項目交評報告等),經市交管局秩序處審核后,交納設計費,取得正式的交通工程施工圖;與交管局設施處簽訂交通工程施工合同,支付工程款后,施工、驗收合格后,移交給市交管局設施處。
更多相關信息 還可關注中鐵城際公眾號矩陣 掃一掃下方二維碼即可關注
文章推薦
- “全域土地綜合整治”的5個建設內容和6個整治模式
- 上海:《關于深入開展全市域土地綜合整治 助推郊野空間提質增效的實施意見》解讀
- 陽泉市規劃和自然資源局召開全域土地綜合整治工作專題會
- 工業園區“定制化”供水:中鐵城際智慧水務系統如何匹配高純度用水需求?
- 農村供水“最后一公里”破局:中鐵城際供水智慧系統如何解決分散站點運維難題?
- AI+物聯網:中鐵城際智慧供水系統如何從“被動搶修”轉向“主動防御”?
- 市政道路設計流程與技巧:新手快速上手的6個核心步驟
- 市政道路設計關鍵要點:從線形規劃到管線綜合的避坑指南
- 2025市政道路設計最新規范與全流程解析
- 自然資源部:推進全域土地綜合整治 已經累計整治超1000萬畝
